Wideo z budowy maj - lipiec 2017
Film przedstawia prace na budowie EcoGeneratora w okresie maj - lipiec 2017, m.in.: montaż konstrukcji nośnej oczyszczalni ścieków, montaż elewacji, montaż bram między halą wyładunkową a bunkrem odpadów, prace wewnątrz budynku procesowego.
W ostatnim okresie w budynku procesowym został zamontowany transformator blokowy. Jego zadaniem będzie zmiana napięcia energii elektrycznej wytwarzanej przez turbinę z 6,3 kV do 15 kV (czyli do wysokości standardowego napięcia przesyłowego). Energia z EcoGeneratora będzie przesyłana poprzez rozdzielnicę do GPZ Żelechowa, a stamtąd do odbiorców Enei. Moc transformatora 18 KVA.
Pogłębienie Duńczycy

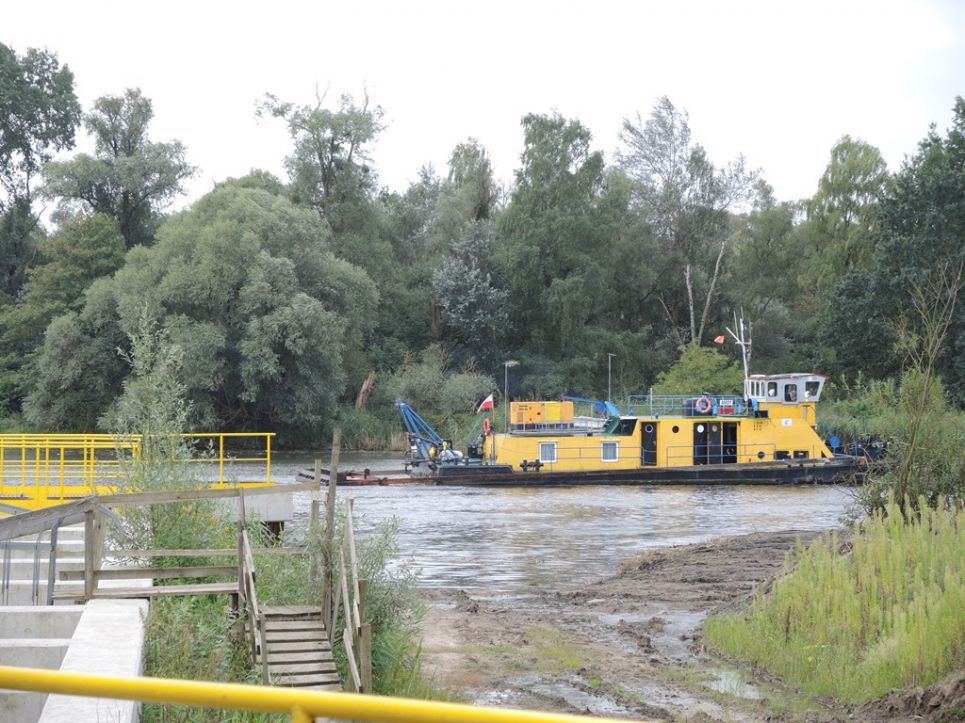

Na zlecenie ZUO należąca do firmy UW Service jednostka Andy pogłębiła i udrożniła wlot do kanału, którym woda z Duńczycy będzie pompowana do EcoGeneratora. Woda będzie potrzebna głównie do skraplania pary w turbinie oraz do oczyszczania spalin.
Pompownia wody p.poż, kotłownia dodatkowa oraz agregat prądotwórczy – to pierwsze obiekty, które główny wykonawca firma TM.E w najbliższych dniach chce przekazać do odbiorów.
1 września planowane jest rozpoczęcie suszenia kotłów. Kontynuowane są prace związane z budową sieci elektrycznej systemu sterowania, rurociągi technologiczne, oczyszczalnia ścieków technologicznych, moduł transportu odpadów poprocesowych, wewnętrzny układ komunikacyjny (drogi, place), transport wewnętrzny (dźwigi, suwnice). Trwa budowa dróg wewnętrznych i placów.

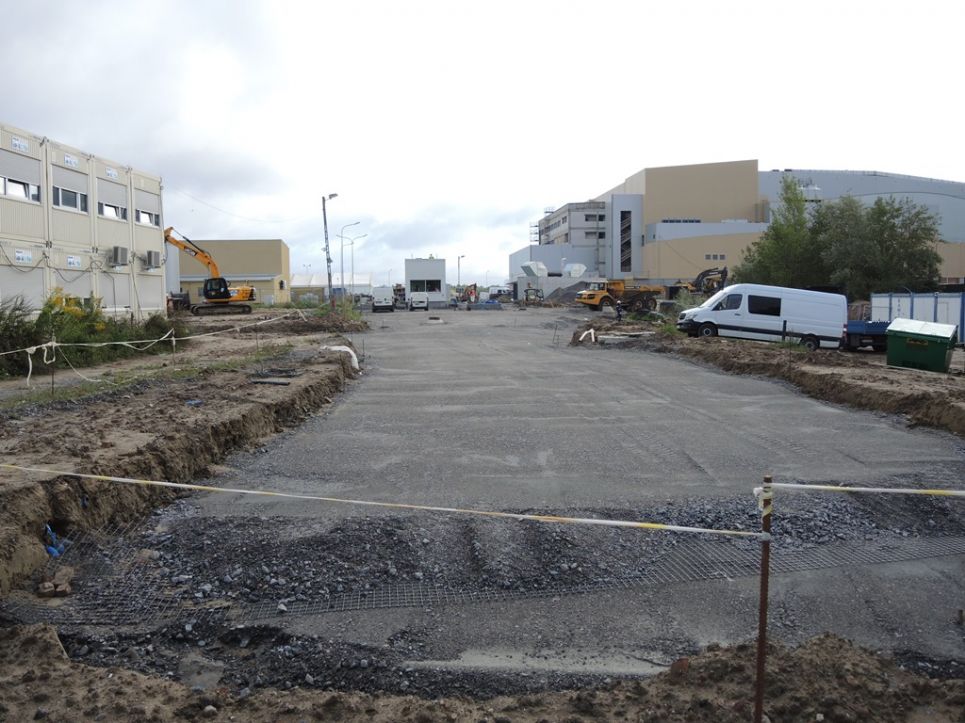

Budowa drogi dojazdowej dla hali wyładunkowej
Zakład ma zostać oddany do użytku pod koniec 2017 roku.
